Am Standort des SJK soll der geplante Neubau mit 89 Erdwärmesonden zur bivalenten Wärme- und Kälteversorgung ausgestattet werden.

Auftraggeber: Helfrich Ingenieure Projektierungsgesellschaft mbH (LP1+2), WPW GmbH (LP3-7)

Bauherr: St. Joseph Krankenhaus Berlin-Tempelhof GmbH

Standort: 12101 Berlin

Wärmequelle: Erdwärmesonden

Heizen: 610 MWh/a, 388 kW

Kühlen: 250 MWh/a, 162 kW

Projektbeschreibung

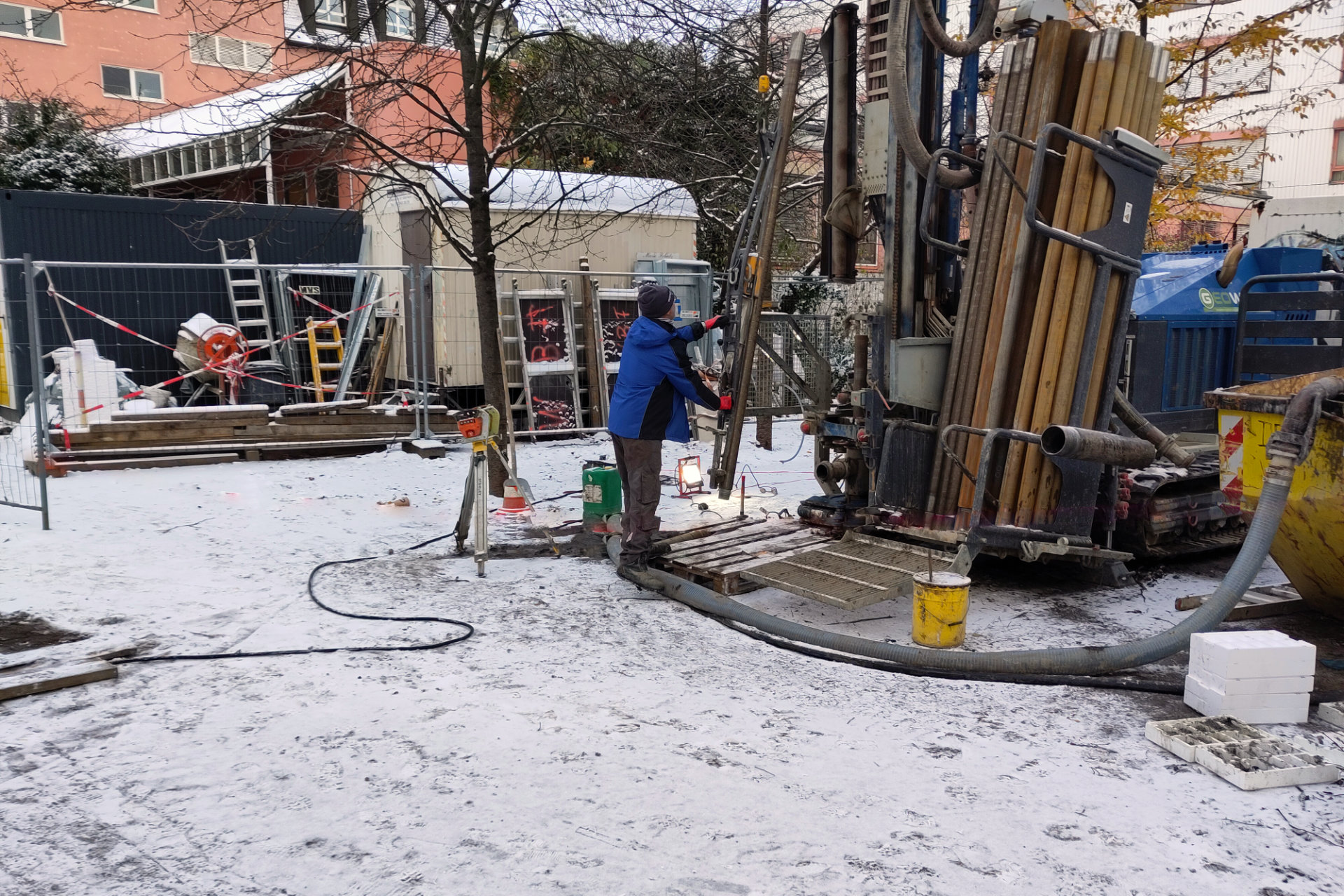

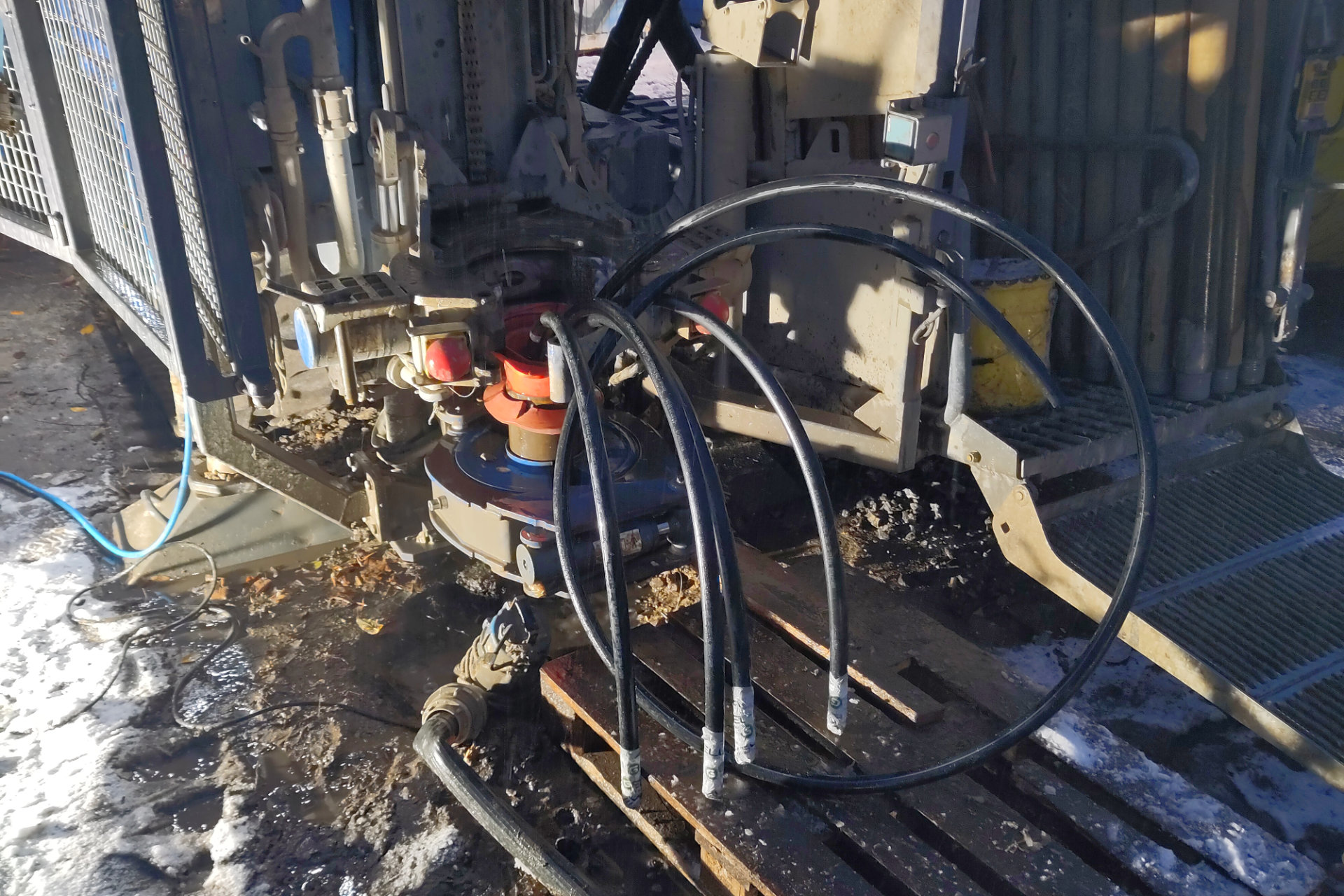

Im Zuge der Standortneu­gestaltung des SJK in Berlin soll als Ersatzneubau ein 5-geschossiges Pflege- und Kranken­haus­gebäude errichtet werden. Zur Grundlast­abdeckung wurden nach Vergleich verschiedener Wärme­quellen und der Durch­führung von zwei Erkundungs­bohrungen und Thermal-Response-Tests als Wärmequelle 89 Erdwärme­sonden­bohrungen festgelegt. Die Bohrtiefe ist aufgrund der Platzierung in der Baugrube in Abstimmung mit der Genehmigungs­behörde auf 90m begrenzt. Kühlung soll ausschließlich passiv ohne den Einsatz von elektrisch angetriebenen Verdichtern bereitgestellt werden.

Leistungen

Die GeoAlto GmbH ist für die planerischen Leistungs­phasen 1-7 im Zusammenhang mit der Erschließung oberflächen­naher Geothermie über Erdwärme­sonden verantwortlich. Von der geothermischen Grundlagen­ermittlung über Konzeption, Genehmigungs­planung und Simulation bis zur Ausschreibung und Vergabe der Bauleistung.

Besonderheiten

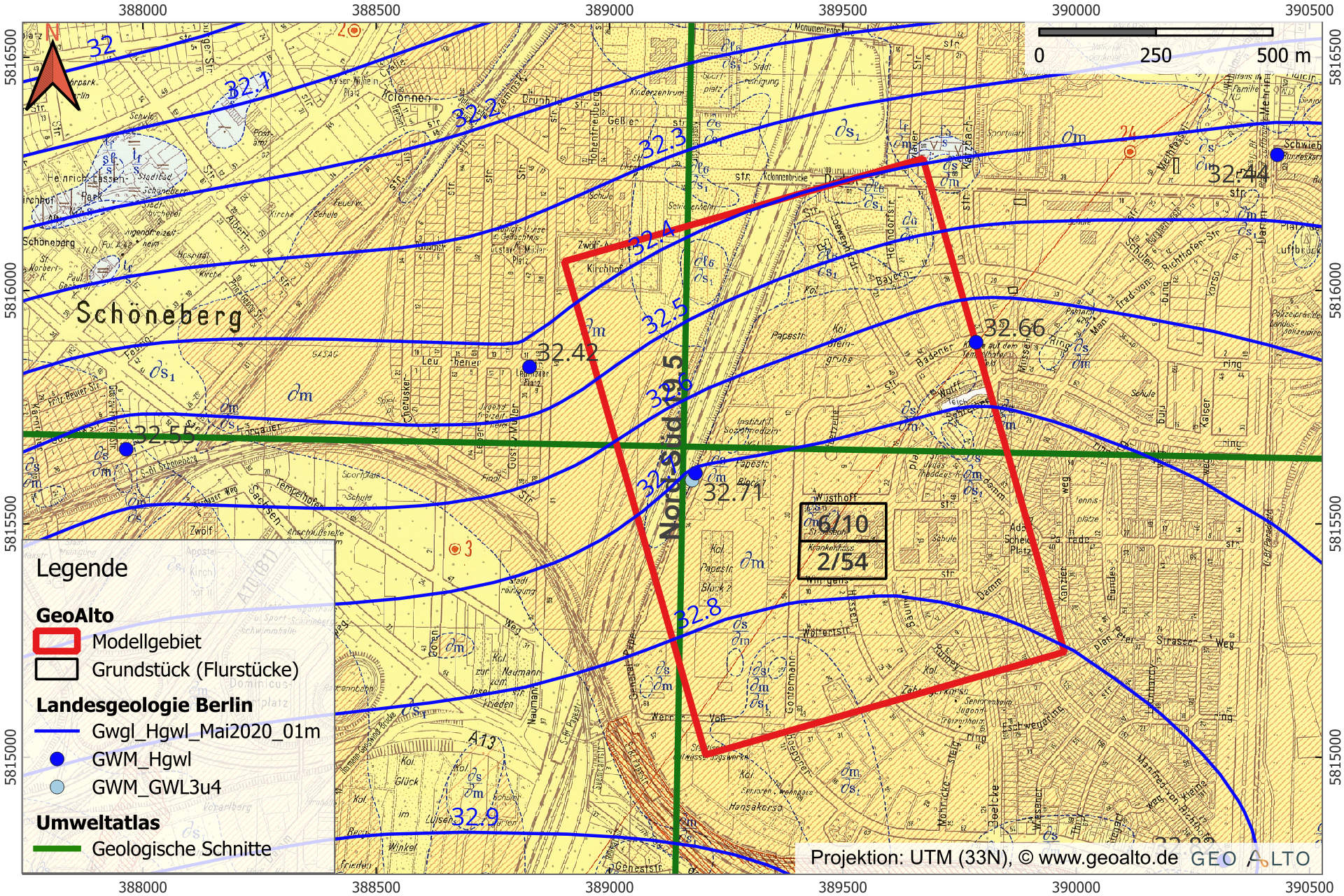

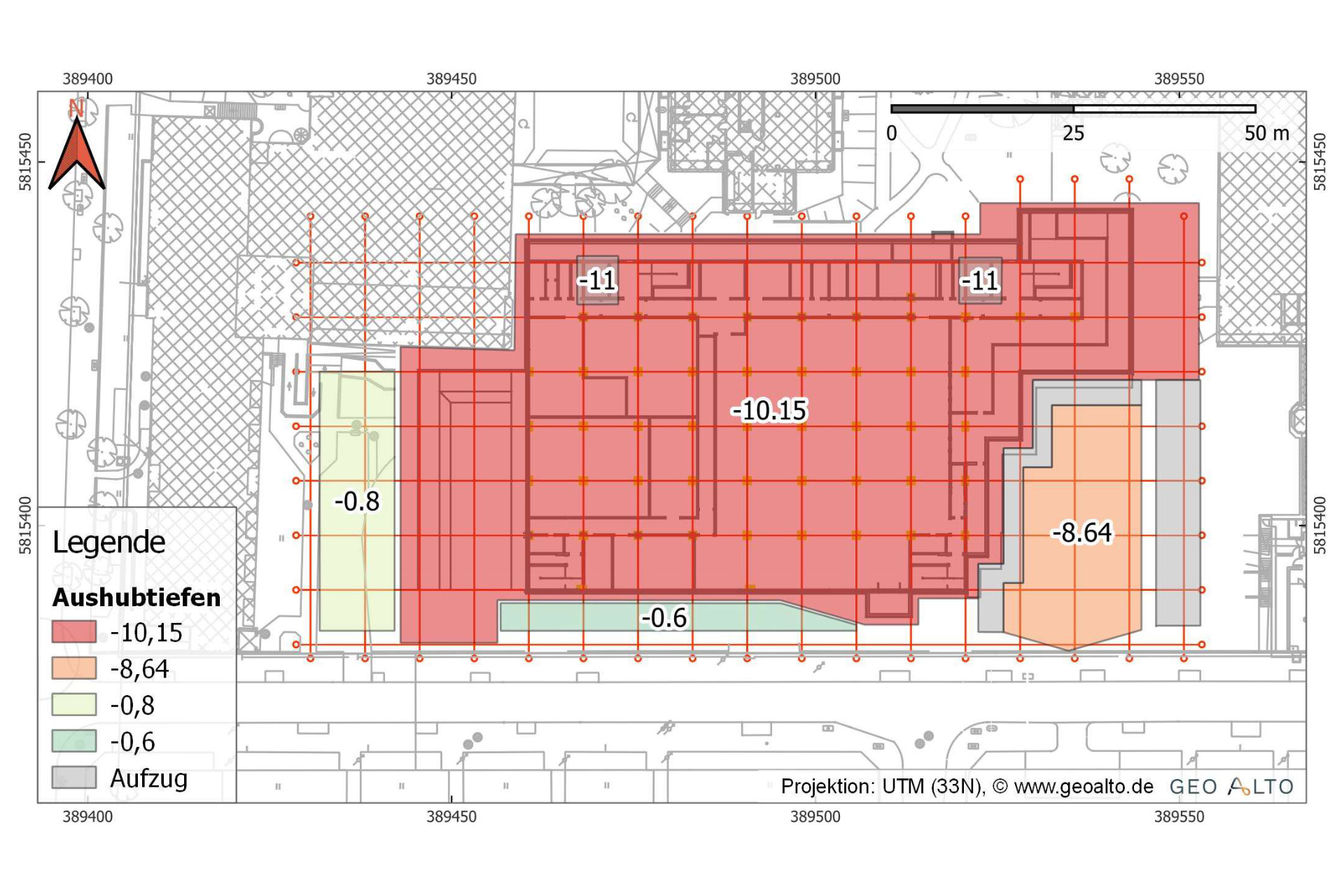

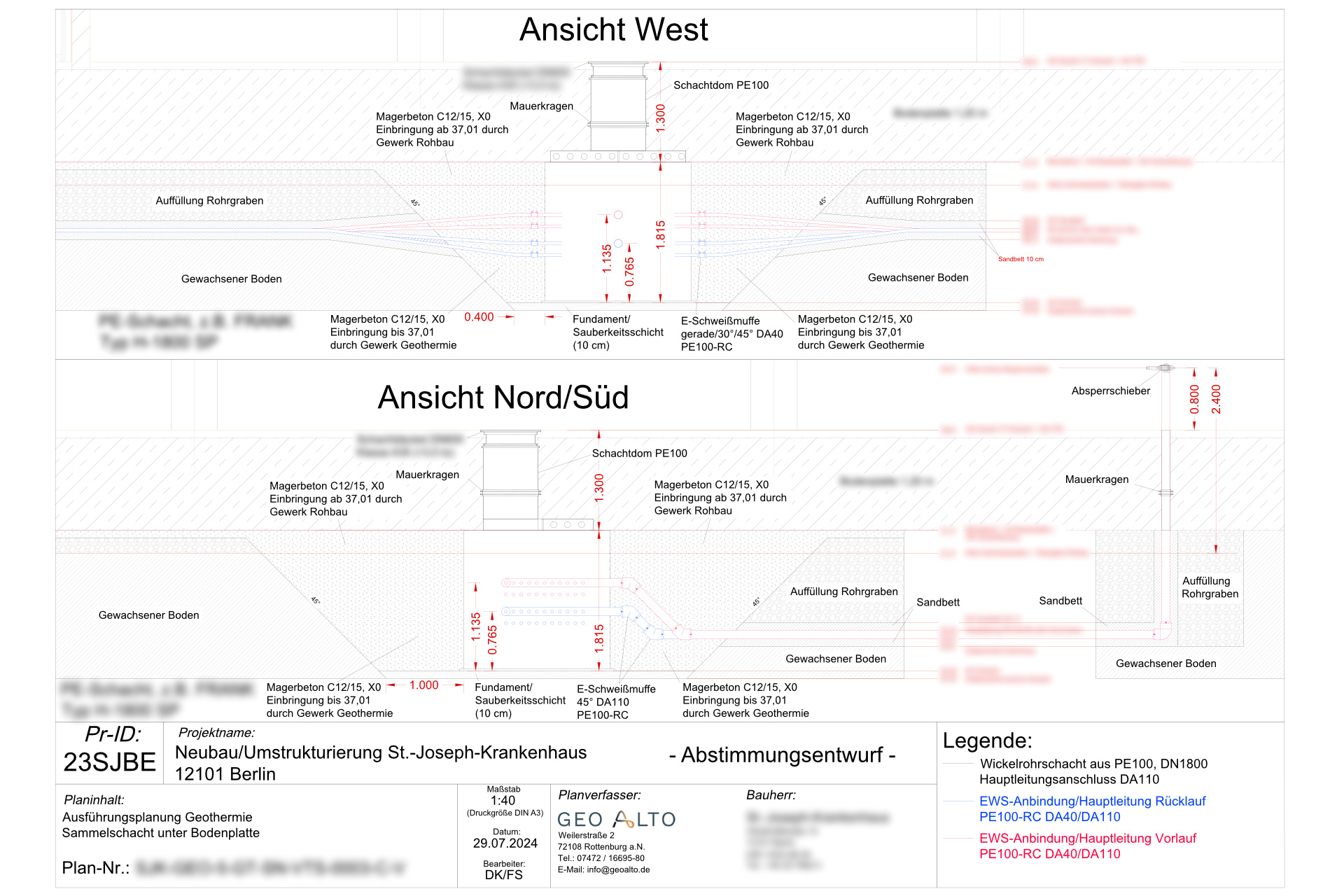

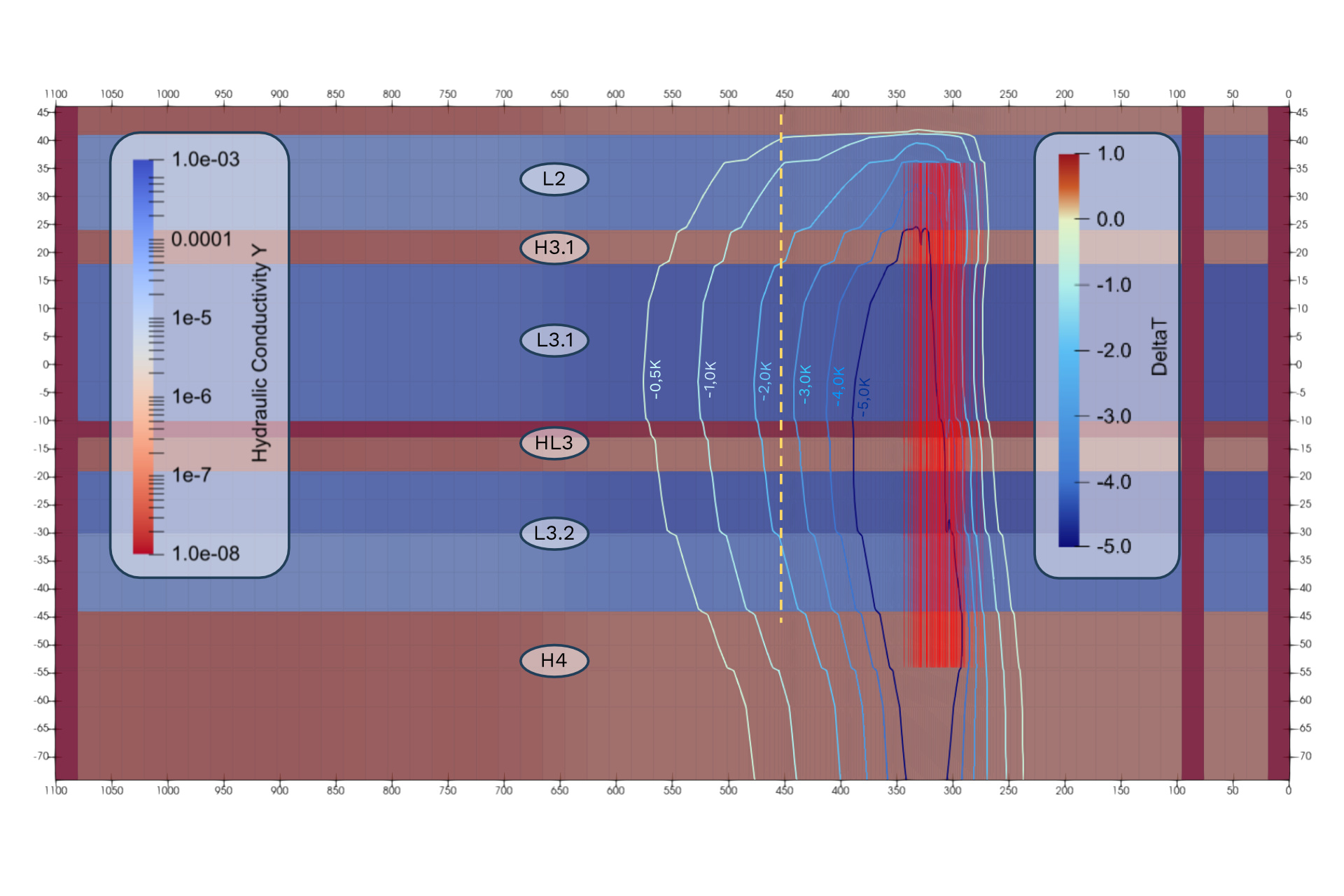

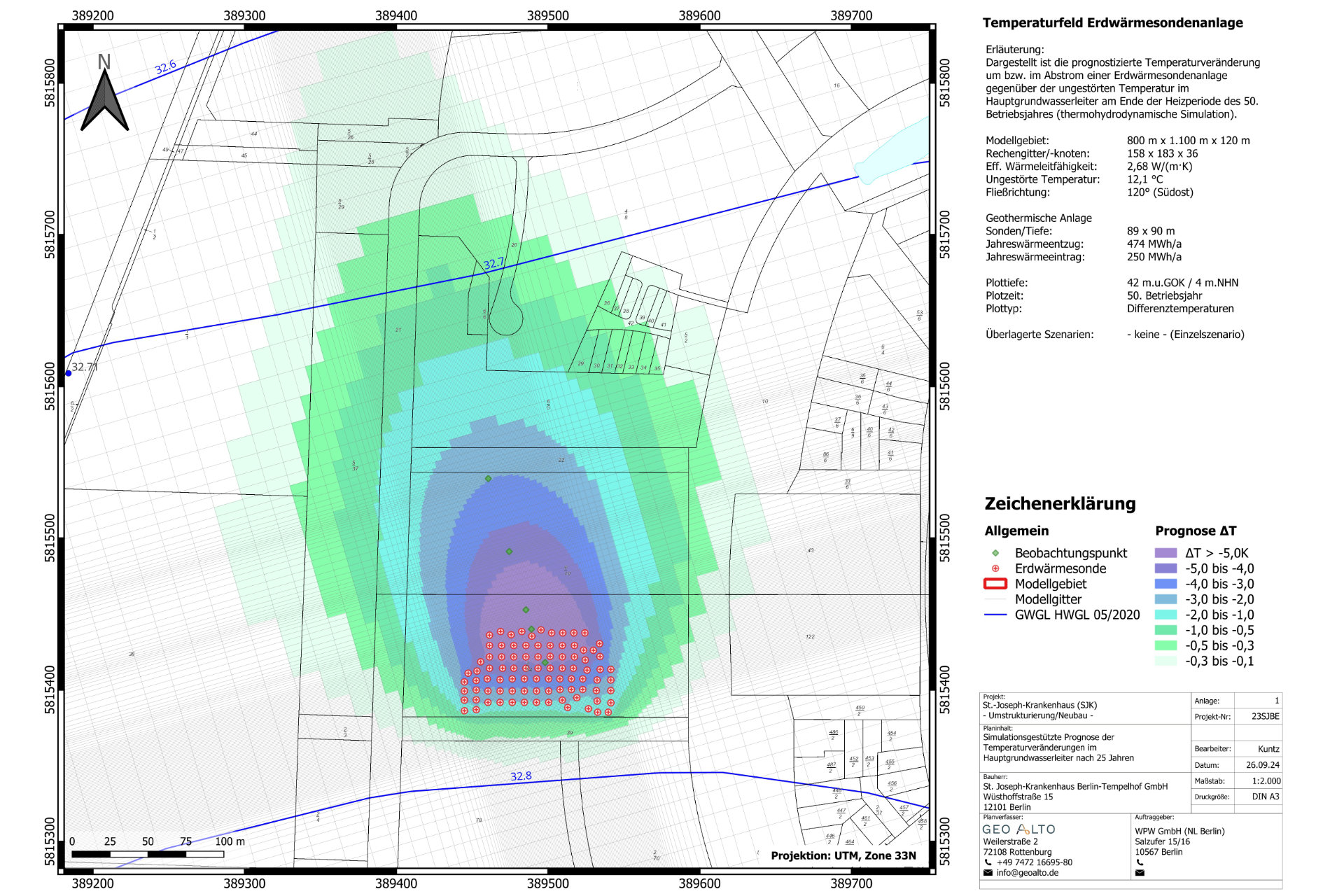

Planungstechnisch sind die Bohr­arbeiten direkt nach der Herstellung der Baugrube vorgesehen, was eine verzahnte Bauzeiten­planung erfordert. Aufgrund verschiedener Anforderungen in der Baugruben­herstellung sind die Platzver­hältnisse beengt, sodass der Platzbedarf der geplanten Bohrgeräte mit den örtlichen Verhältnissen abzustimmen ist. Weiterhin bestehen aufgrund der erhöhten statischen Anforderungen des Gebäudes besondere Heraus­forderungen an die Verlegung der Rohr­leitungen sowie Platzierung und Ausführung der beiden geplanten Verteiler­schächte. Für die Überwachung der thermischen Auswirkungen der Anlage auf die Umgebung und das Grundwasser sind Temperatur­monitoring-Messstellen geplant, deren Lage anhand thermo­hydro­dynamischer 3D Simulationen festgelegt wurde.


(© Bildmaterial & Textauszüge: RRP Architekten & Ingenieure, GeoAlto GmbH)

Zeitleiste

Machbarkeit und Vorplanung

03/2023 - 05/2023
Machbar­keit und Vorplanung

Konzeption und Genehmigung

06/2023 - 01/2024
Konzeption und Genehmigung

Detailplanung & Vergabe

01/2024 - 04/2025
Detail­planung & Vergabe

Realisierung

09/2025 - 01/2026
Realisierung

Monitoring & Betriebsmanagement

k.A.
Monitoring & Betriebs­management
