Planung & Umsetzung von 20.730 Gesamtsondenmetern unterhalb des Gebäudes bei erschwerten Baustellenbedingungen in kürzester Zeit.
Auftraggeber: Henn GmbH
Bauherr: Merck KGaA
Standort: 64293 Darmstadt

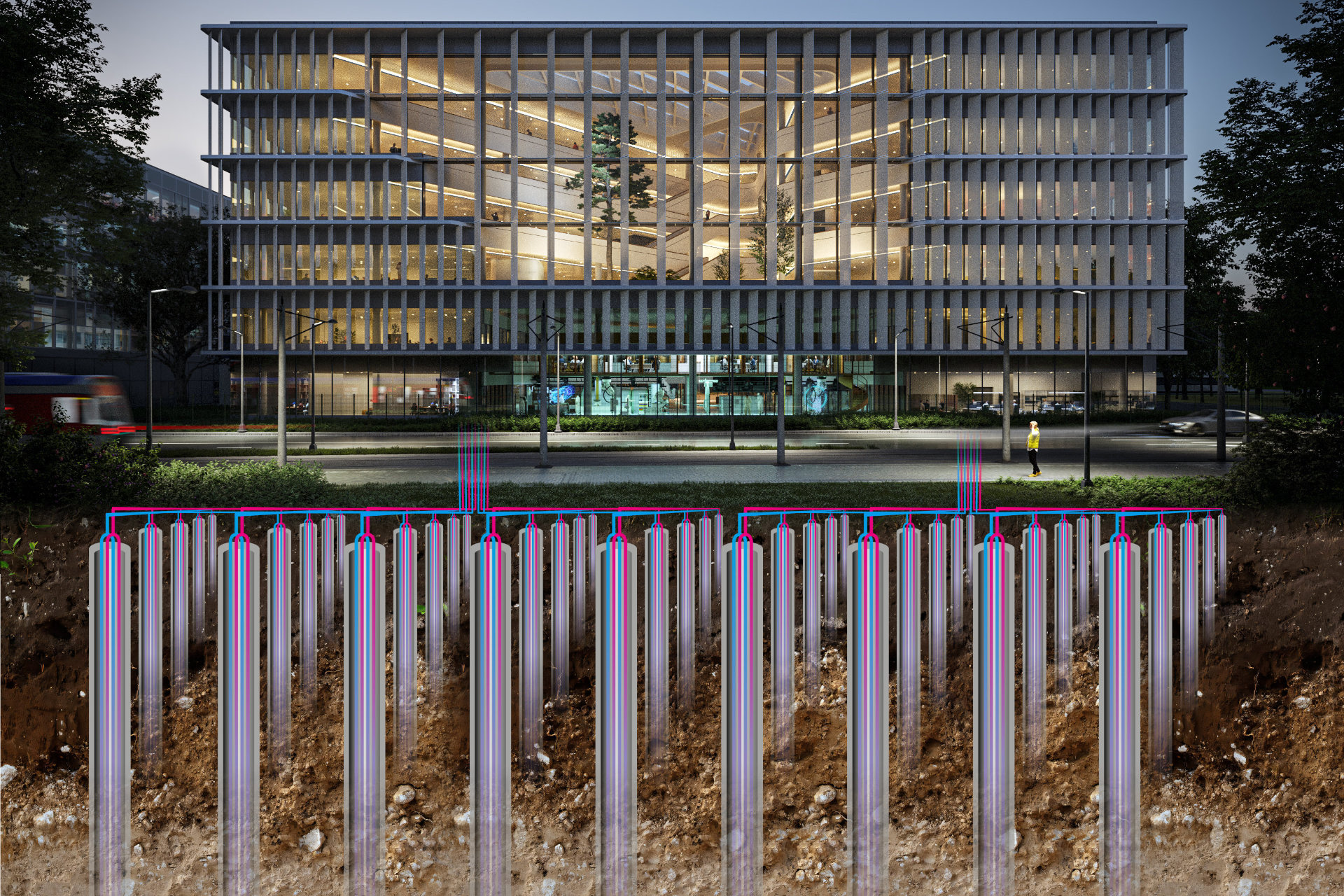

Wärmequelle: Erdwärmesonden
Heizen: 2.800 MWh/a, 1.500 kW
Kühlen: 1.550 MWh/a, 1.000 kW
Projektbeschreibung
Die Merck KGaA setzt mit dem bisher größten Erdwärmesondenfeld auf dem Darmstädter Werksgelände mit insgesamt 20.860 Gesamtbohrmetern beim Bauvorhaben Life Science Advanced Research Center (LS-ARC) weiter auf Geothermie. Mit dem Neubau sollen moderne Labor- und Forschungsräume und angegliederte Arbeitswelten geschaffen werden. Ein nachhaltiger und ressourcenschonender Betrieb des Gebäudekomplexes steht im Vordergrund, sodass ein möglichst großer Anteil der Heiz- und Kühlanforderungen des Gebäudes über die Erdwärmesondenanlage in Verbindung mit Wärmepumpen abgedeckt werden soll.
Leistungen
Die GeoAlto GmbH ist für alle planerischen Leistungsphasen im Zusammenhang mit der Erschließung oberflächennaher Geothermie über Erdwärmesonden verantwortlich. Von der geothermischen Grundlagenermittlung über Konzeption, Simulation, Ausschreibung und Vergabe bis zu fachlichen Bauüberwachung im Zuge der Realisierung.
Besonderheiten

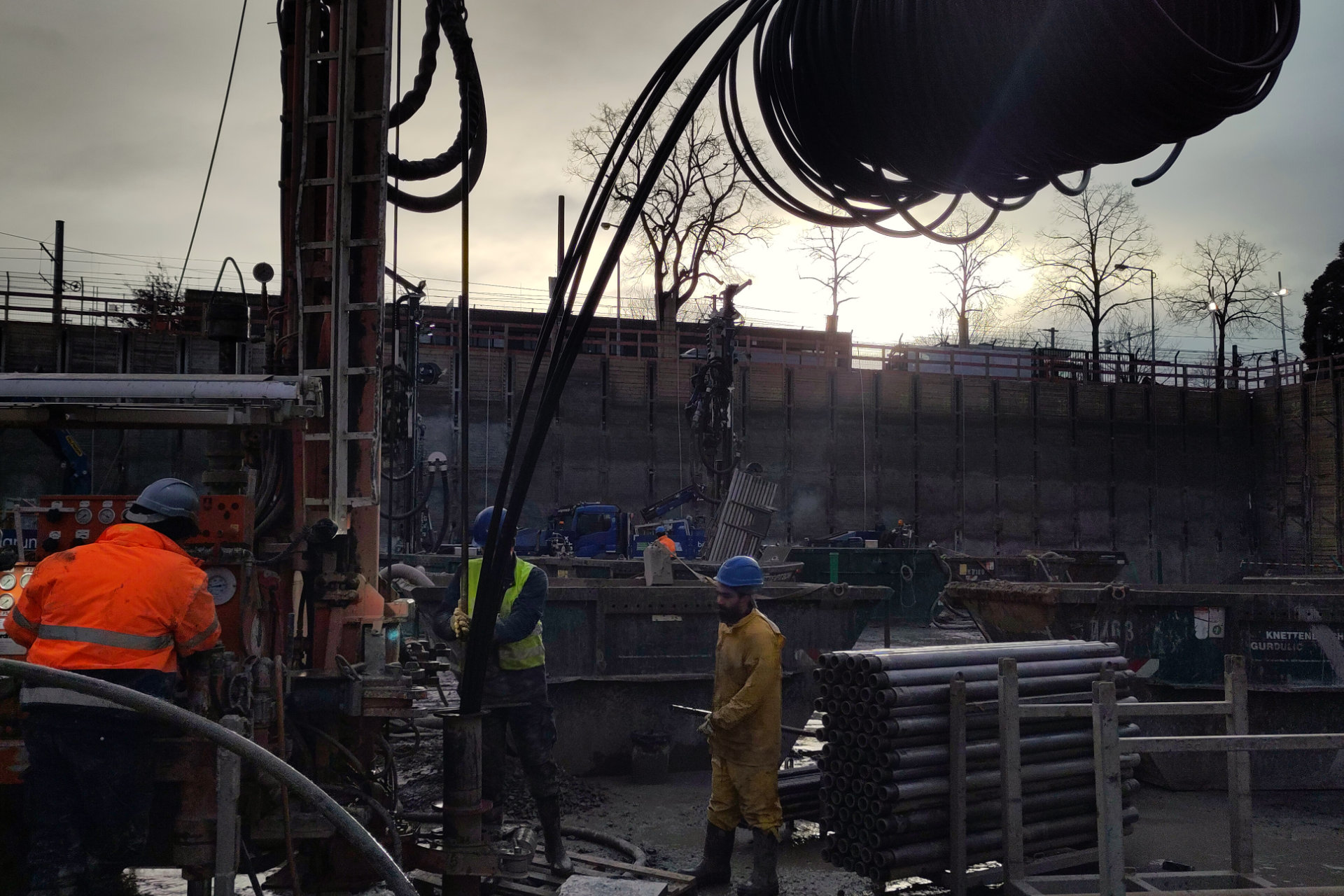

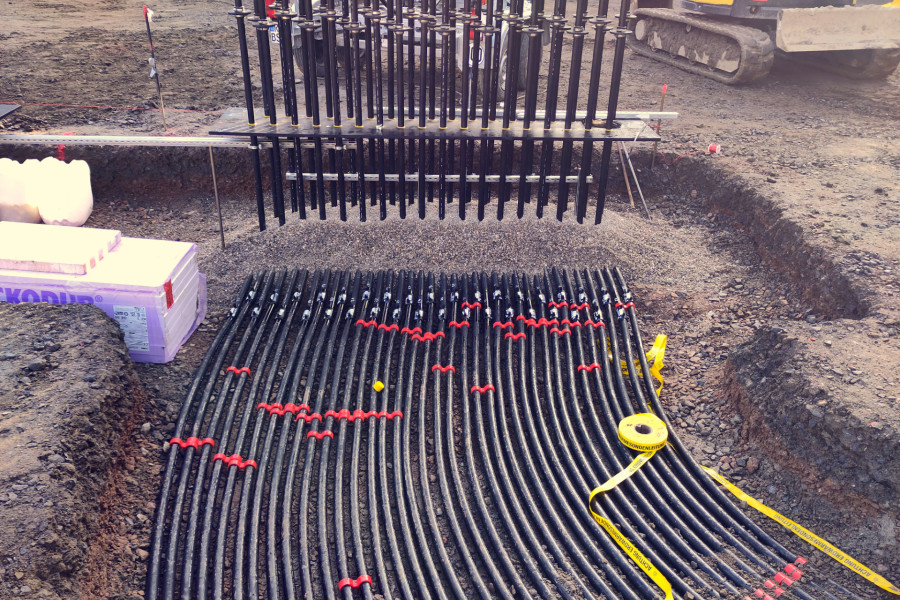

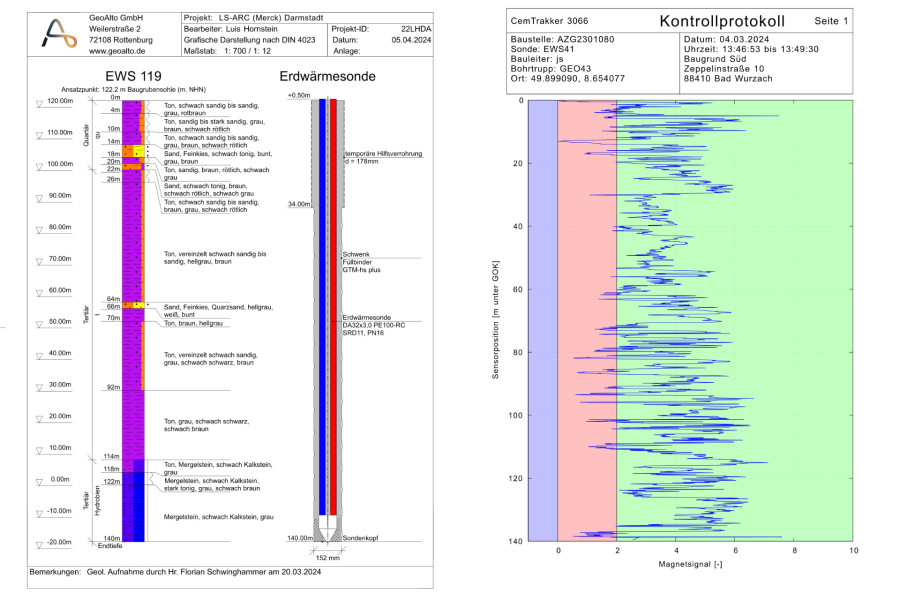

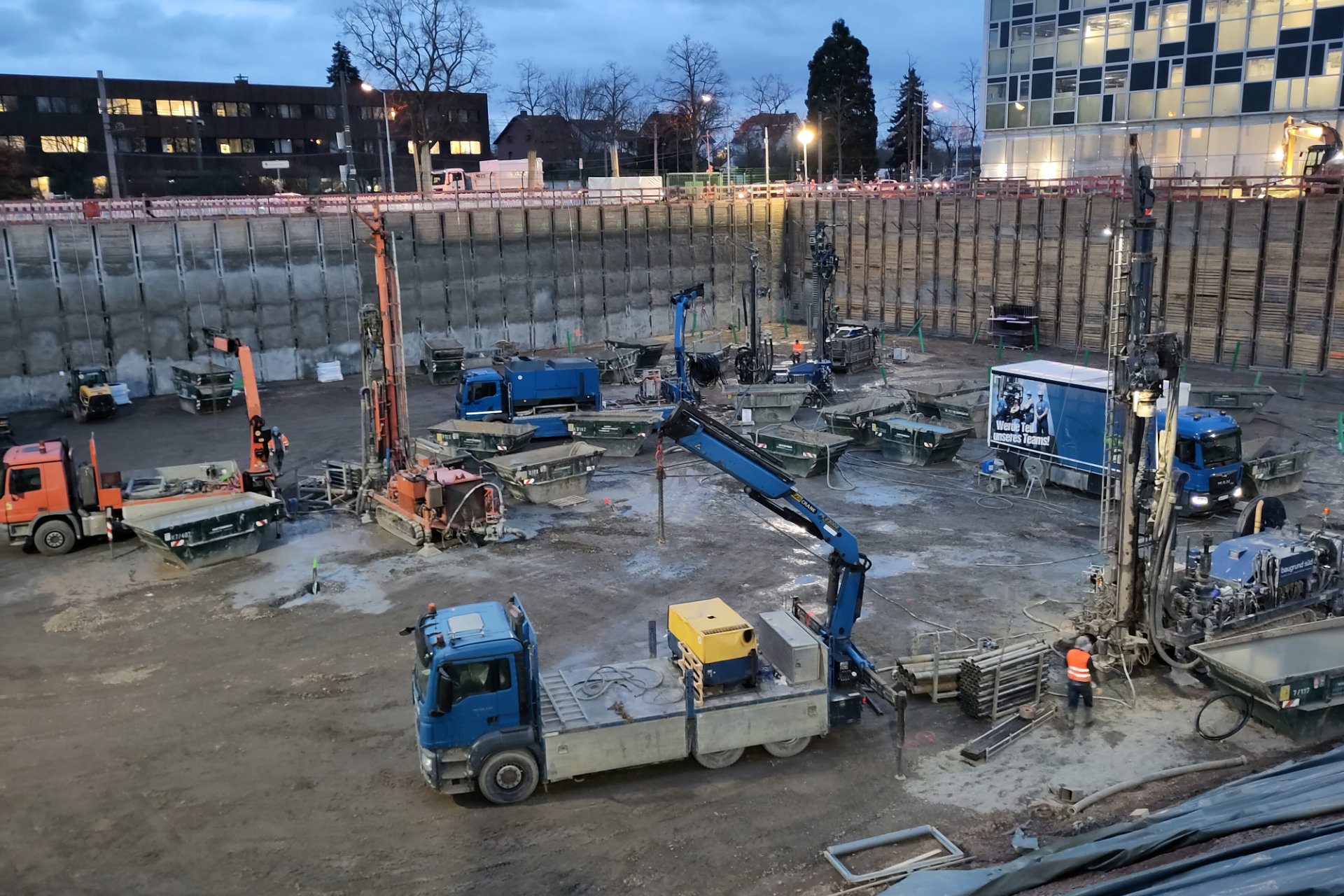

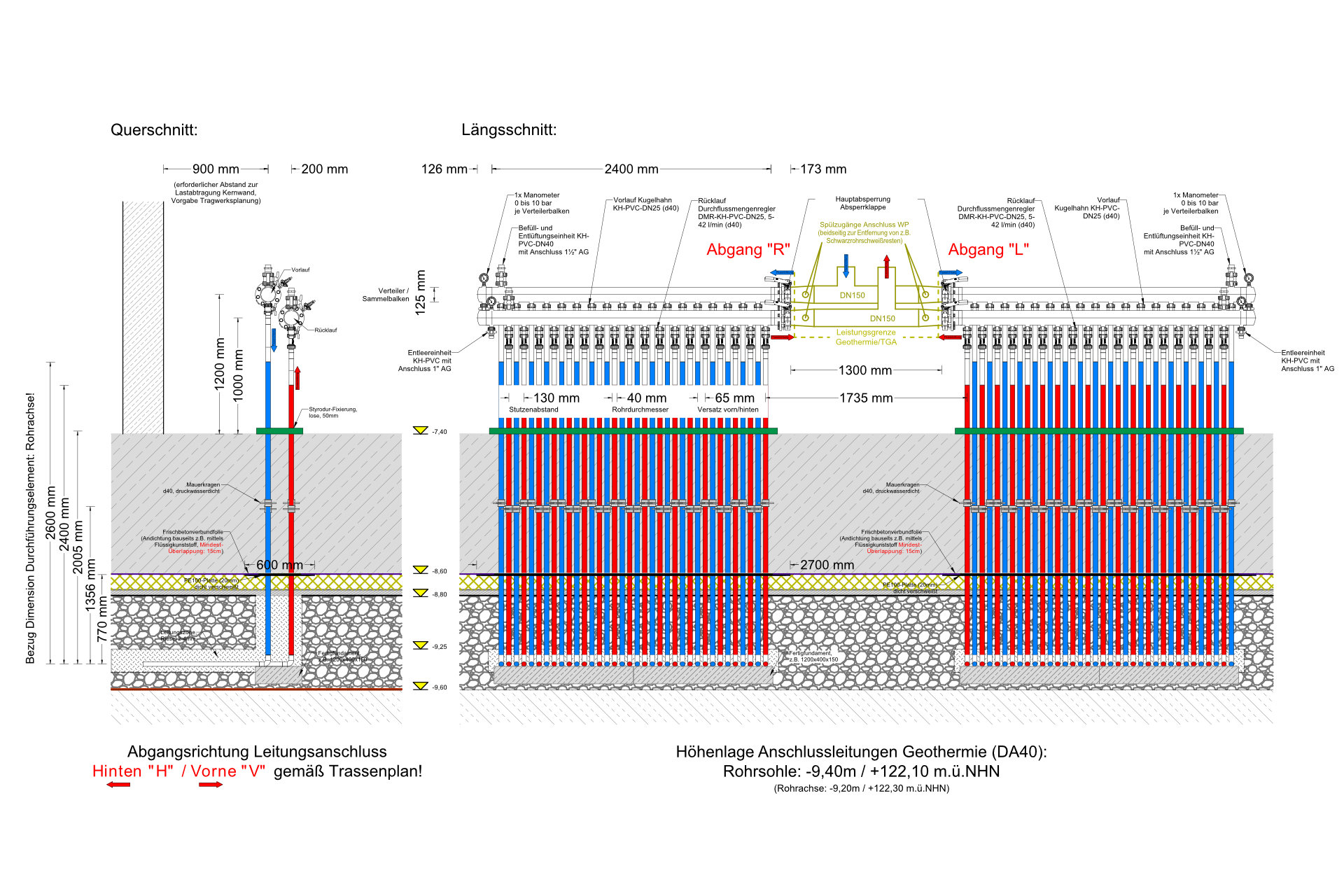

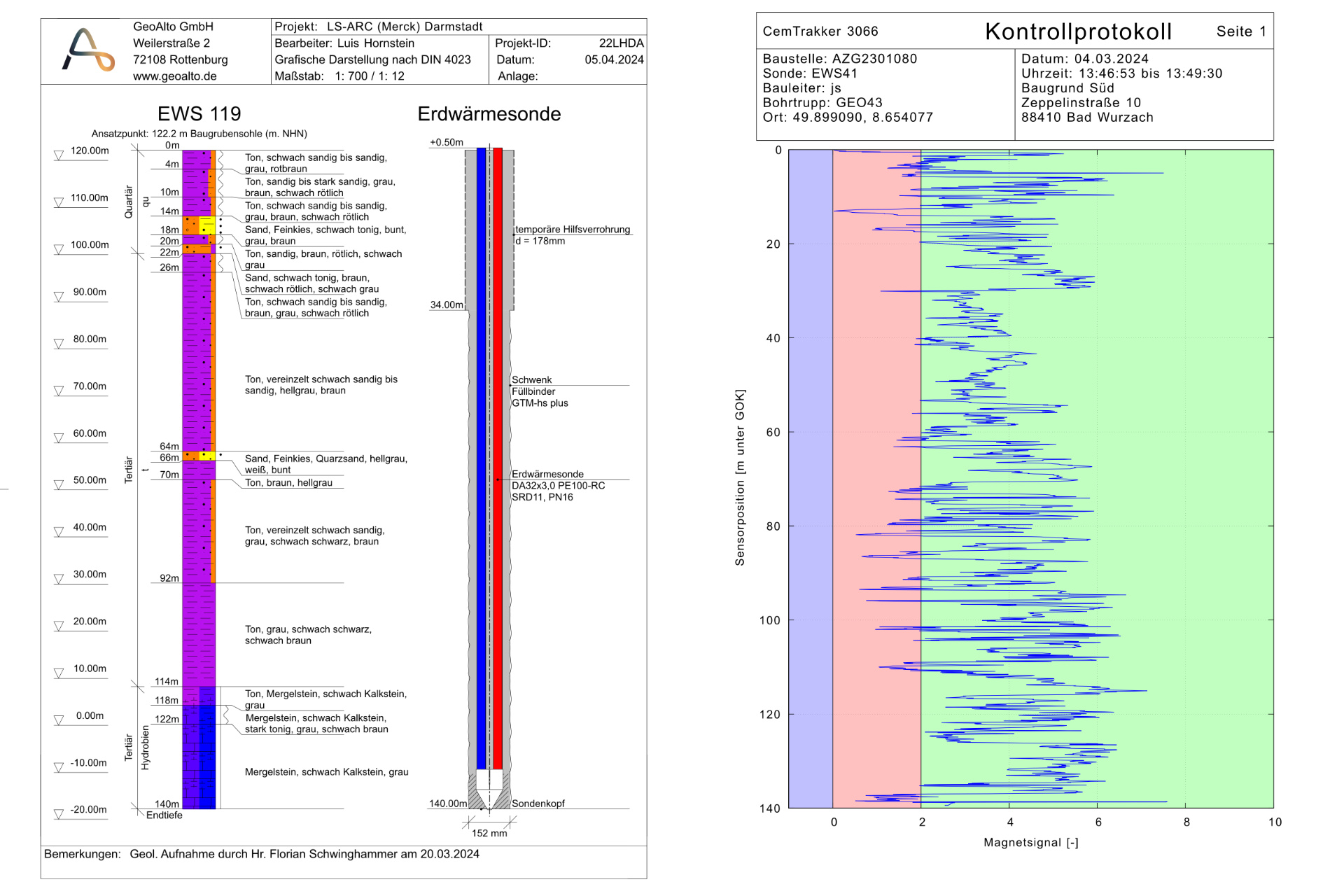

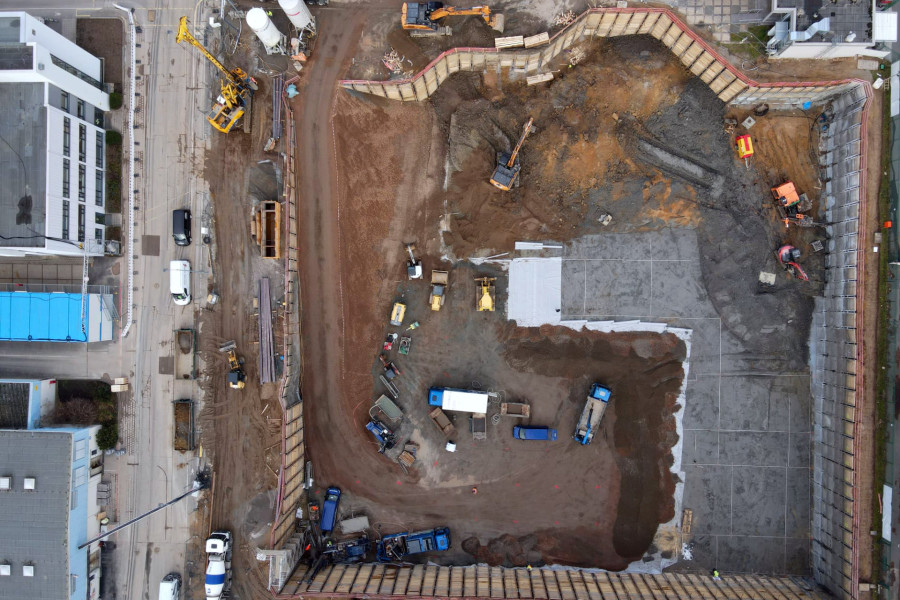

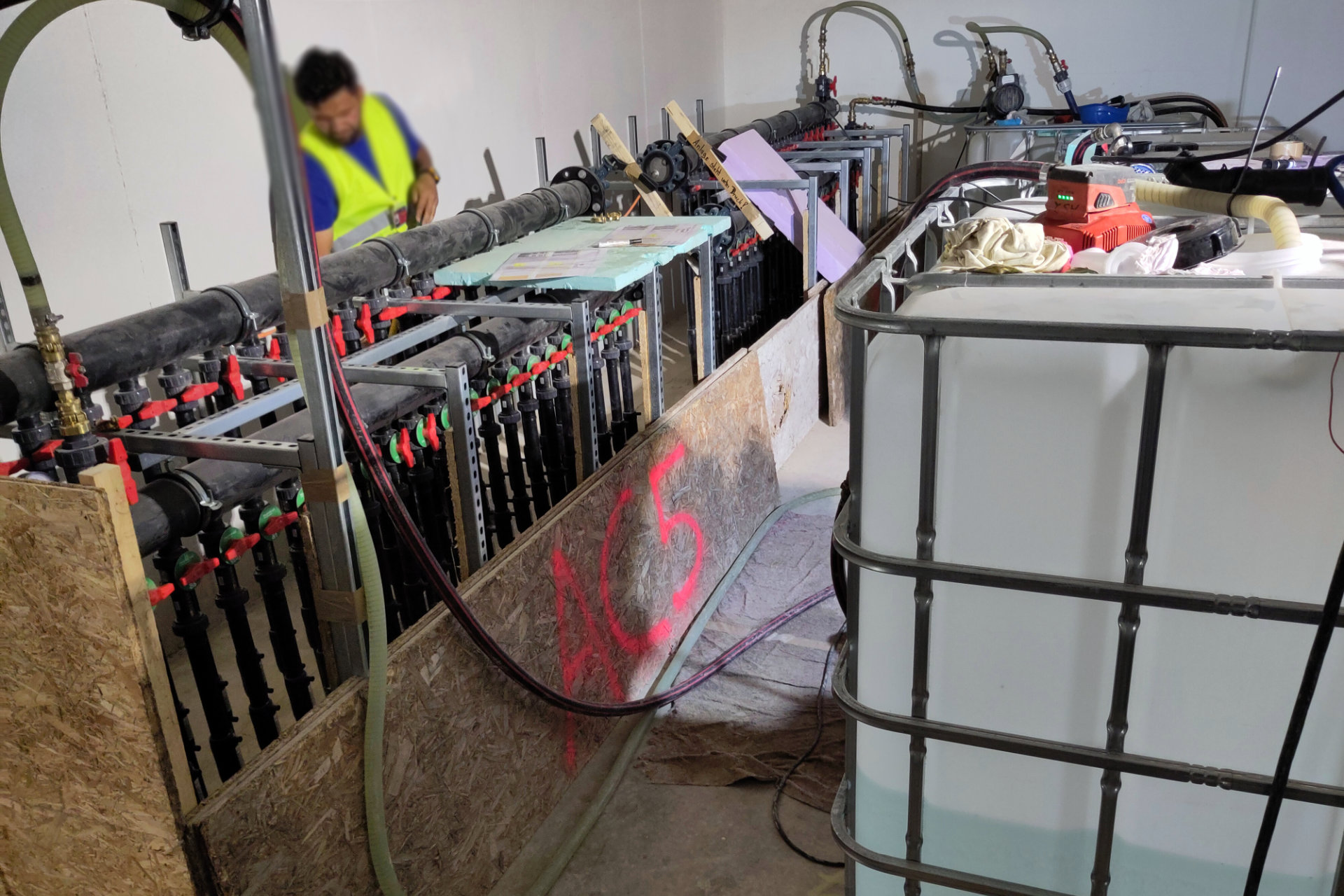

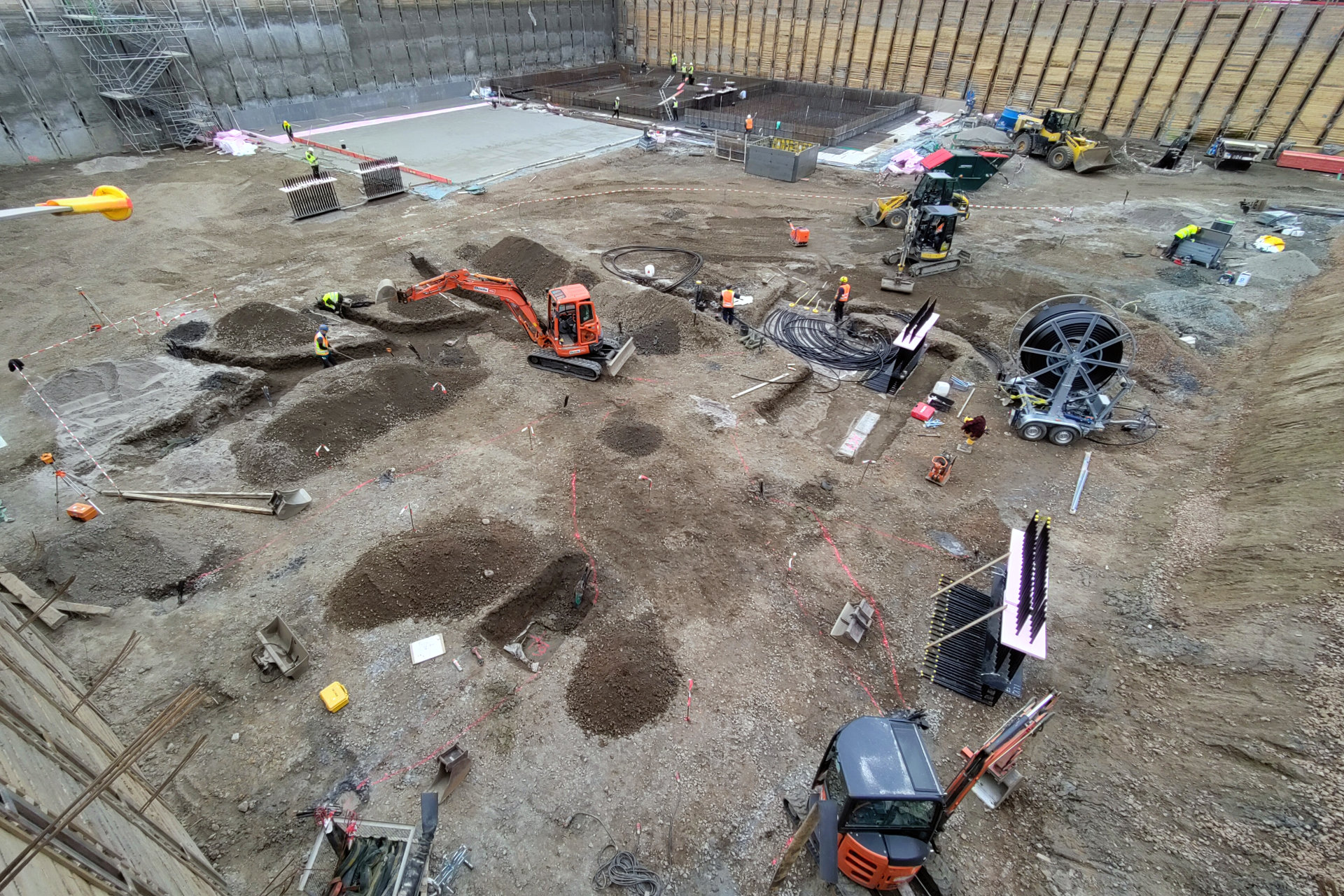

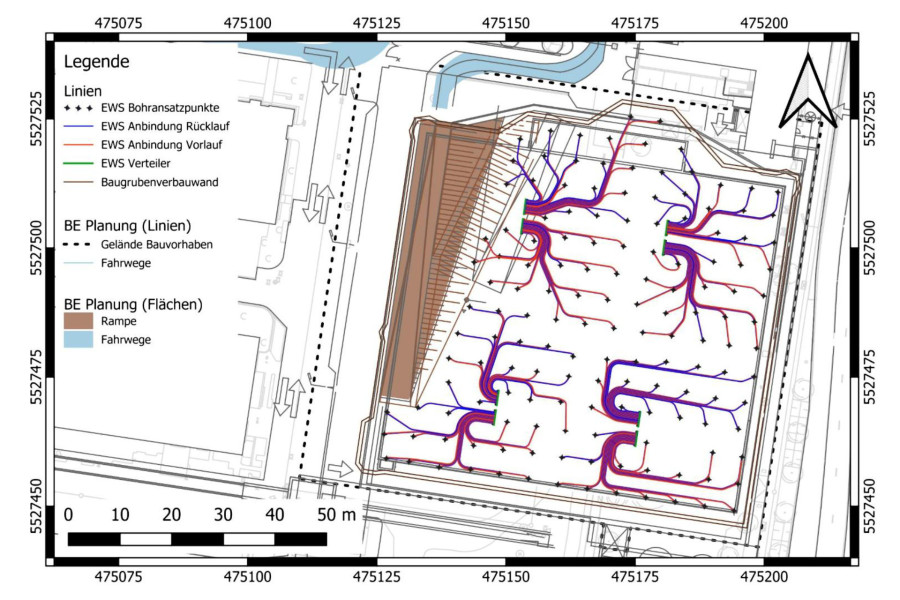

Zur Wärme- und Kälteversorgung des Gebäudes wurden insgesamt 149 Erdwärmesonden mit einer Tiefe von ca. 140 m unterhalb des Gebäudes errichtet. Die Bauausführung erfolgte in der mehr als 10 m tiefen Baugrube in enger Verzahnung mit den Gewerken Tiefbau und Rohbau. Der eng getaktete Terminplan und die Ausführung in den Wintermonaten 2023/2024 erforderten eine gründliche Vorbereitung und eine besonders intensive Begleitung der Arbeiten während der Ausführung. Mittels zeitlich hoch aufgelöster thermischer Simulationen wurde eine Verzahnung von Erdreich und Außenluft zum Heizen und Kühlen des komplexen Gebäudes im Gesamtkonzept realisiert.
(© Bildmaterial & Textauszüge: Merck KGaA, Henn GmbH, GeoAlto GmbH)
Zeitleiste
09/2022 - 11/2022
Machbarkeit und Vorplanung
12/2022 – 10/2023
Genehmigung & Vergabe
12/2023 - 04/2024
Realisierung
03/2023 - 10/2025
Integrationsplanung & Optimierung
2027
Inbetriebnahme
